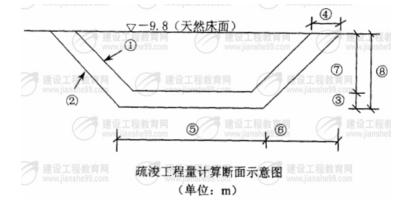

概要:三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)(一)背景资料某航道局承担某港3万吨级航道疏浚工程,采用1艘4500m3耙吸式挖泥船施工。航道设计底标高-12.0m,设计底宽150m,底质为淤泥质土,边坡1:5,计算超深0.7m,计算超宽9m,疏浚工程量计算断面如下图所示。设计疏浚工程量3178157m3(施工期回淤很小,不计)。开工前,施工单位按浚前测量的水深图计算并经监理确认的疏浚工程量为3200876m3.疏浚土全部外抛至外海指定抛泥区,平均运距16.8km.根据工程环境、施工经验和船机状况,预计的旋工参数如下:船舶平均航速8.6节,往返航行时间2.1h,调头和卸泥时间0.35h,挖泥装舱时间1.2h,装舱量2200m3,三班作、峨时间利用率75%。问题:1.指出疏浚工程量计算断面示意图中①、②项的含义和③~③项的数值。2.列出耙吸式挖泥船在本。工程中施工工艺流程。3.本工程用于计量的疏浚工程量应为多少?说明理由。该工程量由哪几部分组成?4.计算该耙吸式挖泥船预计可完成的日疏浚工程量和预期的疏浚作业天数。(各题中涉及计算的,

2014年一级建造师管理与实务(港口与航道工程)试题四,标签:试题,真题下载,http://www.67jzw.com

三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
  (一)
  背景资料某航道局承担某港3万吨级航道疏浚工程,采用1艘4500m3耙吸式挖泥船施工。航道设计底标高-12.0m,设计底宽150m,底质为淤泥质土,边坡1:5,计算超深0.7m,计算超宽9m,疏浚工程量计算断面如下图所示。设计疏浚工程量3178157m3(施工期回淤很小,不计)。开工前,施工单位按浚前测量的水深图计算并经监理确认的疏浚工程量为3200876m3.疏浚土全部外抛至外海指定抛泥区,平均运距16.8km.根据工程环境、施工经验和船机状况,预计的旋工参数如下:船舶平均航速8.6节,往返航行时间2.1h,调头和卸泥时间0.35h,挖泥装舱时间1.2h,装舱量2200m3,三班作、峨时间利用率75%。

问题:
  1.指出疏浚工程量计算断面示意图中①、②项的含义和③~③项的数值。
  2.列出耙吸式挖泥船在本。工程中施工工艺流程。
  3.本工程用于计量的疏浚工程量应为多少?说明理由。该工程量由哪几部分组成?
  4.计算该耙吸式挖泥船预计可完成的日疏浚工程量和预期的疏浚作业天数。
  (各题中涉及计算的,要求列出算式及步骤)
  (二)
  背景资料某内河航道炸礁工程,施工单位在规定的时间内与业主签订了施工合同。合同签订后,施工单位积极组织人员、设备进场,按规定办理了《水上水下施工作业许可证》,发布了航行通告、办理了其它开工手续,工程按期开工。施工过程中,发生了主机功率为2400kW的炸礁船被误入施工区的1000t级运输船碰撞事件,造成炸礁船上施工机具和船体多处损坏的事故,直接经济损失80万元。炸礁完成后,用抓斗式挖泥船进行了清礁。施工完成后,进行了水上水下地形、水文测量,并绘制了竣工水深图。在竣工水深图中,显示清礁区内存在局部浅点,施工单位立即进行了补挖、补测,并将补测结果补绘于原竣工水深图上。经计算,补绘部分占竣工水深图幅中测区总面积的21%。通过补测、补绘后,竣工水深图中显示全部测点的水深均达到了设计要求,相应的施工资料也整理完毕,施工单位向监理单位提出了交工验收申请。
  问题:
  1.向海事局申请办理水上水下施工作业许可证需要提供哪些资料?
  2.根据水上交通事故等级划分标准,本工程的撞船事件应属于哪一级水上交通海损事故?说明理由。
  3.施工单位将补测结果补绘于原竣工水深图中的做法是否正确?说明理由。
  4.本工程是否达到交工验收的条件?说明理由。.*网提供
  (三)

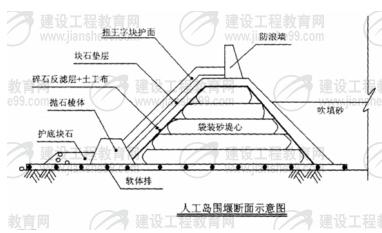

  背景资料某近海水域,水深约15m,涨潮流速0.8m/s,落潮流速1.0m/s,设计低水位+0.5m,设计高水位+2.8m,地基土为粉质粘土。在该海区需建-800m×1000m矩形人工岛,吹填区底标高-13.0m~-15.0m,施工作业环境较好。围堰结构典型断面示意图如下。设计要求从距离人工岛15km外、水深约20m的海区取粉细砂作为人工岛陆域形成的填料,其含泥量控制在≤10%。

问题:
  1.在本工程中,围堰底软体排及围堰外坡土工布的作用分别是什么?
  2.按施工的先后顺序,列出本工程围堰施工工艺流程。
  3.选用哪一种单一船型最适合独立完成该吹填工程?
  4.按问题3所选定的船型,拟定经济合理的施工方式,并说明理由。
  5.若本吹填工程质量要达到优良等级,需要满足哪些条件?
